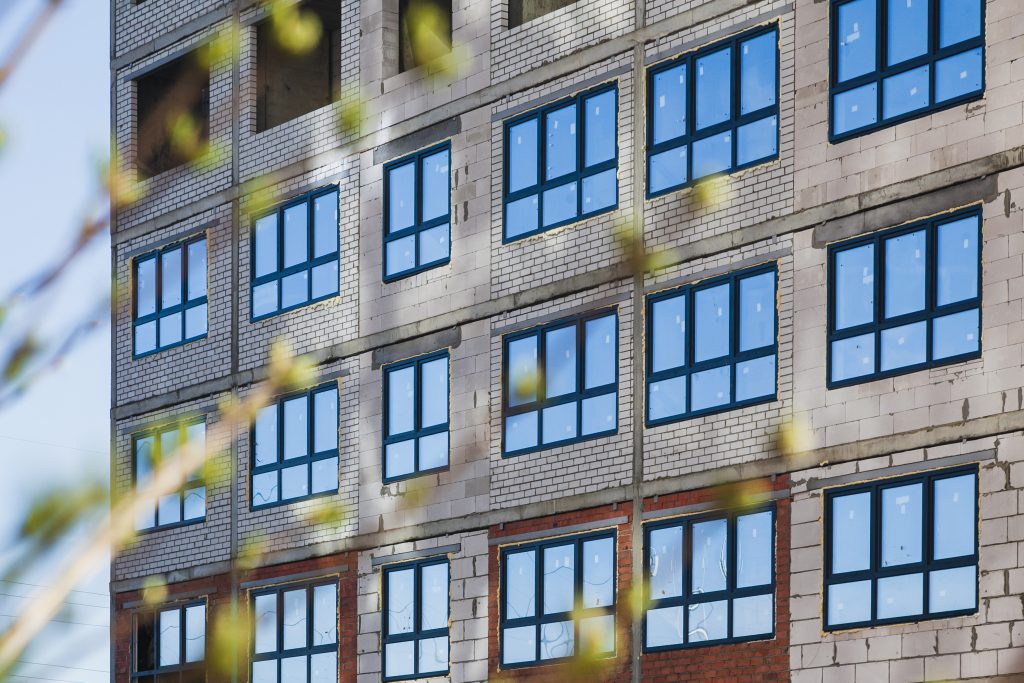

Ход работ на строительной площадке дома “Авангарден”. 11.01.2022 г.

Выполнено в период с 27.12.2021 по 09.01.2022: Работы по благоустройству придомовой территории: разбивка и вертикальная планировка, частичная замена основания грунтовой подложки. Блок-секция «А»: • кладка наружных стен 20-го этажа. Готовность – 100%;• бетонирование перекрытия 21-го этажа. Готовность – 100%;• кладка внутренних стен 15-го и 16-го этажей. Готовность – 100%;• монтаж витражного остекления;• обустройство системы вентиляции. […]

Ход работ на строительной площадке дома “Авангарден”. 28.12.2021 г.

Выполнено в период с 20.12.2021 по 26.12.2021: Работы по благоустройству придомовой территории: разбивка и вертикальная планировка. Блок-секция «А»: • монтаж плит перекрытия 21-го этажа. Готовность – 100%;• кладка наружных стен 20-го этажа. Готовность – 85%;• армирование перекрытия 21-го этажа. Готовность – 100%;• кладка внутренних стен 13-го и 14-го этажей. Готовность – 100%;• монолитные работы на […]

Ход работ на строительной площадке дома “Авангарден”. 21.12.2021 г.

Выполнено в период с 13.12.2021 по 19.12.2021: Начали работы по благоустройству придомовой территории. В данный момент идёт разбивка и вертикальная планировка. Блок-секция «А»: • монтаж ригелей 21-го этажа. Готовность – 100%;• монтаж плит перекрытия 21-го этажа. Готовность – 50%;• кладка наружных стен 20-го этажа. Готовность – 80%;• кладка внутренних стен 17-го этажа. Готовность – 100%;• […]

Ход работ на объекте “Пешков”. 17.12.2021

Публикуем отчет со строительной площадки нового проекта ГЛОБУС ГРУПП – жилого дома «Пешков» в микрорайоне «Елецкий». В данный момент на объекте произведены следующие работы: Бетонирование бетонной подготовки фундаментных плит парковки; Армирование фундаментных плит парковки; Разработка грунта котлована под плиту башенного крана; Бурение скважин под сваи под плиту башенного крана; Бетонирование свай под плиту башенного крана; […]

Отчет со строительной площадки ЖК “На Депутатской”. 17.12.2021 г.

Публикуем отчет со строительной площадки ЖК “На Депутатской”. 17.12.2021 г.   В блок-секции 1 ведутся работы по монтажу опалубки плиты перекрытия 4-го этажа. В дальнейших планах: Армирование плиты перекрытия 4-го этажа; Бетонирование плиты перекрытия 4-го этажа; Армирование стен и колонн 5-го этажа; Бетонирование стен и колон 5-го этажа; Монтаж опалубки плиты перекрытия 5-го этажа; Армирование […]

Ход работ на объекте ЖК “Graff House”. 17.12.2021 г.

Компания ГЛОБУС ГРУПП продолжает активно вести строительство на объекте ЖК “Graff House”. Блок-секция «А»: Ведутся работы по утеплению фасада; Ведутся работы по устройству кровли; На 24-м этаже ведутся электромонтажные работы; Сантехнические работы проводятся на этаже 23; Монтаж системы вентиляции завершён; Идут работы по оштукатуриванию стен 21-го этажа; Идут работы по монтажу наружного остекления лоджий. Блок-секция […]

Ход работ на строительной площадке дома “Авангарден”. 16.12.2021 г.

Выполнено в период с 06.11.2021 по 12.12.2021: Начали работы по благоустройству придомовой территории. В данный момент идёт вертикальная планировка. Блок-секция «А»: • монтаж ригелей 21-го этажа. Готовность – 10%; • кладка наружных стен 20-го этажа. Готовность – 70%; • кладка внутренних стен 17-го этажа. Готовность – 40%; • обустройство системы вентиляции. Этажи 11-15; • отделочные […]

Ход работ на строительной площадке дома “Авангарден”. 08.12.2021 г.

Выполнено в период с 29.11.2021 по 05.12.2021: Блок-секция «А»:  · бетонирование диафрагм жесткости 21 этажа. Готовность – 100%; · кладка наружных стен 20-го этажа. Готовность – 30%; · обустройство системы вентиляции. Этажи 11-15; · отделочные работы – укладка напольной плитки в МОП. Этаж 13. Блок-секция «Б»:  · монтаж ригелей 21-го этажа. Готовность – 100%; · […]

Ход работ на строительной площадке дома “Авангарден”. 01.12.2021 г.

Выполнено в период с 22.11.2021 по 28.11.2021: Блок-секция «А»: • монтаж диафрагм жесткости 21 этажа. Готовность – 100%;• армирование диафрагм жесткости 21 этажа. Готовность – 100%;• бетонирование перекрытия 20-го этажа. Готовность – 100%;• обустройство системы вентиляции. Этажи 11-15;• отделочные работы – укладка напольной плитки в МОП. Этаж 12. Блок-секция «Б»: • монтаж ригелей 21-го этажа. […]
