Ход работ на строительной площадке дома “Авангарден”

Выполнено в период с 31.01.2022 по 06.02.2022:

Работы по благоустройству придомовой территории: разбивка и вертикальная планировка, частичная замена основания грунтовой подложки.

Блок-секция «А»:
• Армирование и бетонирование плиты шахты лифта. Готовность – 100%;

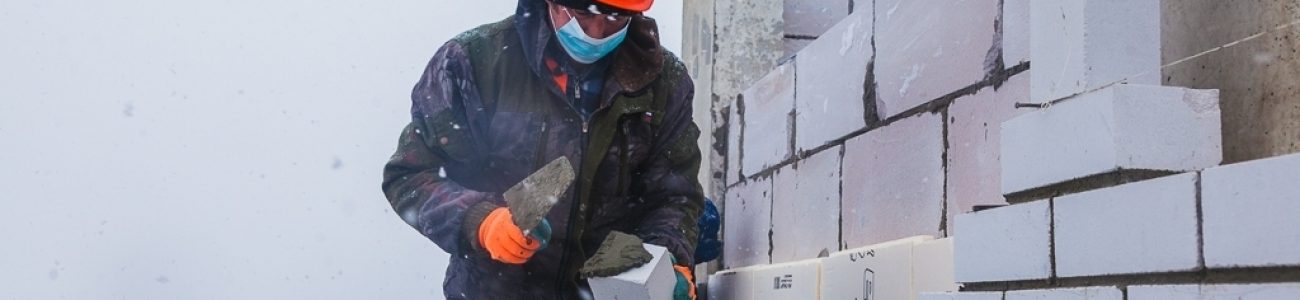

• кладка стен парапета. Готовность – 60%;
• кладка внутренних стен 19-го этажа. Готовность – 40%;
• кладка наружных стен 21-го этажа. Готовность – 90%;
• кладка стен машинного помещения. Готовность – 10%;
• бетонирование ступеней в подвальное помещение. Готовность – 100%;
• остекление лоджий. Готовность – 50%;
• электромонтажные работы. Этажи 15-16;
• сантехнические работы. Этажи 13, 15;
• остекление балконов и лоджий. Готовность – 50%.

Блок-секция «Б»:
• кладка стен парапета. Готовность – 75%;
• кладка стен машинного помещения. Готовность – 80%;
• кладка внутренних стен 19-го этажа. Готовность – 80%;
• кладка внутренних стен 20-го этажа. Готовность – 20%;
• монтаж ригелей машинного помещения. Готовность – 40%;
• кладка наружных стен 21-го этажа. Готовность – 100%;
• бетонирование ступеней в подвальное помещение. Готовность – 100%;
• кладка стен входной группы. Готовность – 100%;
• остекление балконов и лоджий. Готовность – 10%;

Блок-секция «В»:
• устройство плоской кровли. Готовность – 98,7%;
• устройство кровли машинного помещения. Готовность – 98,7%;
• монолитные работы на входной группе. Готовность – 100%;
• монтаж лифтового оборудования. Готовность – 94%;
• монтаж плит перекрытия на входной группе. Готовность – 100%;
• кладка стен входной группы. Готовность – 100%;
• бетонирование входов в офисные помещения. Готовность – 70%;
• бетонирование ступеней в подвальное помещение. Готовность – 100%;
• отделочные работы: укладка напольной плитки в МОП – этаж 16; отделка гипсокартоном в МОП – этаж 13;
• монтаж противопожарных дверей ДПМ в МОП. Готовность – 100%;
• установка ограждения кровли. Готовность – 100%;
• остекление балконов и лоджий. Готовность – 75%.

Блок-секция «Г»:
• устройство плоской кровли. Готовность – 98,7%;
• бетонирование входов в офисные помещения. Готовность – 70%;
• монолитные работы на входной группе. Готовность – 100%;
• кладка стен входной группы. Готовность – 40%;
• монтаж козырьков на вентиляционные трубы. Готовность – 100%;
• бетонирование ступеней в подвальное помещение. Готовность – 100%;
• остекление балконов и лоджий. Готовность – 35%;
• установка ограждения кровли. Готовность – 100%;
• монтаж противопожарных дверей ДПМ в МОП. Готовность – 100%;
• штукатурные работы – этаж 16.

Количество людей на строительной площадке – 174 чел.:
• Каменщики – 27 чел.
• Монтажники – 21 чел.
• Штукатуры – 25 чел.
• Электрики – 17 чел.
• Сантехники – 17 чел.
• Монтажники системы вентиляции – 12 чел.
• Сотрудники ГЛОБУС ГРУПП – 15 чел.
• Промышленные альпинисты – 10 чел.
• Подсобные рабочие – 10 чел.
• Монтажники оконных блоков – 5 чел.
• Рабочие по устройству стяжки пола – 15 чел.

Запланировано на текущую неделю:

Блок-секция «А»:
• кладка наружных стен 21-го этажа;
• кладка внутренних стен 19-го этажа;
• монтаж ригелей машинного помещения;
• кладка стен парапета;
• кладка стен машинного помещения.

Блок-секция «Б»:
• кладка стен парапета;
• кладка стен машинного помещения;
• монтаж ригелей машинного помещения
• кладка внутренних стен 19-го этажа.

Блок-секция «В»:
• монтаж лифтового оборудования;
• устройство плоской кровли;
• устройство кровли машинного помещения;
• армирование и бетонирование входной группы в коммерческие помещения.

Блок-секция «Г»:
• устройство плоской кровли;
• устройство кровли машинного помещения;
• монтаж плит перекрытия на входной группе;
• кладка стен входной группы;
• армирование и бетонирование входной группы в коммерческие помещения.
